投资一家大型啤酒厂所需资金是一个复杂的问题,涉及多个维度的成本构成,其总金额受生产规模、技术选型、地理位置、原料供应、环保标准及品牌定位等多种因素影响,根据行业普遍经验,国内新建一座年产10万-20万吨的大型啤酒厂,总投资通常在5亿-15亿元人民币之间,部分高端化、智能化或采用进口设备的工厂投资可能更高,以下从核心成本构成、分阶段投资明细及影响因素三个维度展开分析,并辅以表格说明关键投资环节的参考金额。

核心成本构成
大型啤酒厂的投资成本可分为固定资产投资、流动资金投入及其他费用三大类,其中固定资产投资占比最高,约占总投资的70%-80%,主要包括土地购置、厂房建设、设备采购及配套工程;流动资金主要用于原材料采购、人员工资及日常运营,通常按固定资产投资的20%-30%预留;其他费用则包括前期调研、设计、审批及预备金等,占比约5%-10%。
固定资产投资
- 土地费用:啤酒厂对土地面积要求较高,需满足生产区、仓储区、办公区及环保设施布局,一般需50-100亩,土地成本因地区差异显著,一线城市周边约500万-1000万元/亩,二三线城市约200万-500万元/亩,此项费用可达1亿-3亿元。
- 建筑工程费用:包括厂房、仓库、办公楼及员工宿舍等,建筑面积约3万-5万平方米,按每平方米3000-5000元估算,此项投入约1亿-2.5亿元。

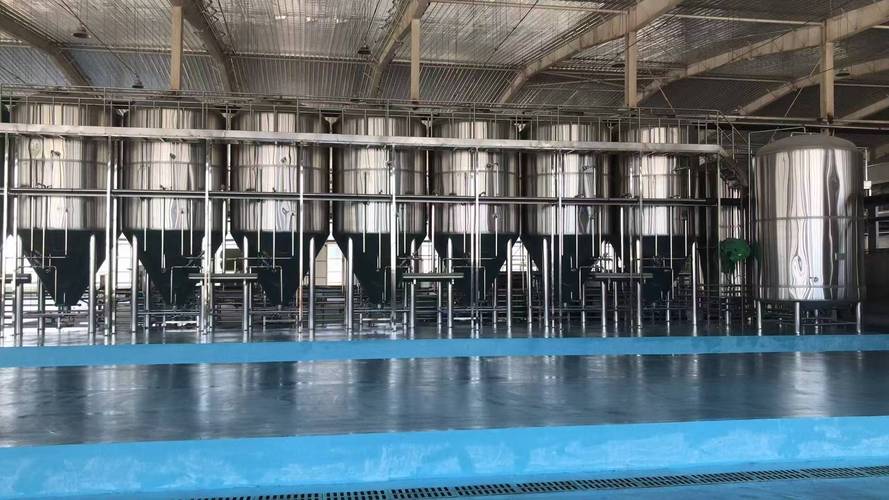

- 设备采购费用:这是投资的核心部分,包括糖化设备、发酵罐、过滤设备、灌装线、制冷系统、水处理设备及自动化控制系统等,国产中端设备约需2亿-4亿元,若采用进口高端设备(如德国克朗斯生产线),费用可能翻倍至4亿-8亿元。
- 配套工程费用:包括供电(需专用变压器及配电系统)、供水(深水井或自来水管网接入)、污水处理(需建设符合环保标准的污水处理厂)、供热(锅炉房)及消防设施等,合计约5000万-1.5亿元。
流动资金
按年产10万吨啤酒计算,原料(大麦、啤酒花、酵母等)年采购成本约1.5亿-2亿元,加上包装材料(瓶、罐、标签等)、能源费用、人工成本(约500-800人,人均年薪10万-15万元)及市场推广费用,流动资金总额约需1亿-3亿元,以确保项目投产初期的稳定运营。
其他费用
包括项目可行性研究、环境影响评估、工程设计、行政审批及预备金(应对不可预见支出),约占总投资的5%-10%,即2500万-1.5亿元。
分阶段投资明细
啤酒厂建设可分为前期准备、工程建设、设备安装及试运营四个阶段,各阶段资金投入比例如下:

| 阶段 | 主要工作 | 投资占比 | 参考金额(亿元) |
|---|---|---|---|
| 前期准备 | 土地购置、规划设计、审批手续 | 15%-20% | 75-3.0 |
| 工程建设 | 厂房建设、配套工程施工 | 40%-50% | 0-7.5 |
| 设备采购与安装 | 生产设备、自动化系统安装调试 | 25%-35% | 25-5.25 |
| 试运营 | 原料采购、人员培训、市场推广 | 5%-10% | 25-1.5 |
影响投资的关键因素
- 生产规模:年产5万吨的工厂投资约3亿-8亿元,20万吨以上可能需10亿-20亿元,规模效应显著降低单位成本。
- 技术路线:采用传统酿造工艺还是精酿技术,是否引入智能化生产系统(如物联网监控、AI质量检测)均会影响设备投入。
- 地理位置:靠近原料产地(如大麦产区)可降低物流成本,但土地价格可能较高;靠近消费市场则需权衡运输与仓储费用。
- 环保要求:新建啤酒厂需严格执行废水、废气排放标准,高标准环保设施(如中水回用系统)可能增加2000万-5000万元投入。
- 品牌定位:面向大众市场的普通啤酒厂投资较低,而高端精酿啤酒厂因原料精选、小批量生产及特色包装设计,投资可能高出30%-50%。
相关问答FAQs
Q1:大型啤酒厂的投资回收期通常是多久?
A:大型啤酒厂的投资回收期受市场供需、品牌竞争力及运营效率影响,一般在5-8年,若项目位于啤酒消费旺盛地区,且产品定位精准、成本控制得当,回收期可能缩短至4-5年;反之,若面临激烈市场竞争或原材料价格波动,回收期可能延长至10年以上。
Q2:除了初始投资,运营阶段还有哪些主要成本?
A:运营成本主要包括原材料成本(占总成本40%-50%)、能源成本(水电汽等,占15%-20%)、人工成本(10%-15%)、包装材料成本(20%-25%)及营销费用(5%-10%),每年还需预留设备维护费用(约固定资产的1%-3%)及环保设施升级费用,以确保长期稳定生产。
